管道(dao)工(gong)程維(wei)修(xiu)和更新改造,常(chang)需要進行土石(shi)方(fang)開挖。在土石(shi)方(fang)開挖作業中,容(rong)易發生塌方(fang)、滑跌、中毒(du)等事(shi)故。


1. 土方(fang)施工前的準備工作


  ①. 做好必要的水文、地質(zhi)、地下隱蔽工(gong)程(cheng)的資料收(shou)集和(he)調查工(gong)作,查明是否有給排(pai)水、供(gong)(gong)熱、供(gong)(gong)煤(mei)氣管道以(yi)及電纜、光纜等。


  ②. 若有地下水(shui)和(he)管道工程泄(xie)水(shui)情況,應做好(hao)排水(shui)設施、機具和(he)材料等(deng)的準備工作。


  ③. 做好隱(yin)蔽工(gong)程(cheng)交底(di)和安全技術交底(di)工(gong)作(zuo)。



 2. 施工注意事(shi)項


  ①. 拋(pao)土距坑(keng)邊不(bu)得少于(yu)0.8m,高度不(bu)得超過1.5m.


  ②. 施(shi)工(gong)(gong)中如發現(xian)有(you)(you)不(bu)明管道或不(bu)明物體(ti)應(ying)立即停(ting)止(zhi)開挖(wa),與(yu)有(you)(you)關部門聯(lian)系后妥善處理方可繼(ji)續施(shi)工(gong)(gong)。


  ③. 經常檢查溝(gou)槽邊(bian)坡。發(fa)現有裂紋和落土(tu)情況時,應立即采取安(an)全防護(hu)措(cuo)施或減小邊(bian)坡。


  ④. 在有地下(xia)水的區域或(huo)雨季施工時,應有排水措(cuo)施,特別是濕陷性(xing)黃土(tu)、膨脹土(tu)等對水敏感性(xing)強的土(tu)壤,更應及(ji)時排水。


  ⑤. 當開挖溝(gou)槽較深或距建筑物、構筑物較近時(shi),應(ying)與建筑結(jie)構有關單位聯系,采取相應(ying)的(de)技術措施(shi),必要時(shi)應(ying)修改溝(gou)槽位置。


  ⑥. 在地(di)溝(gou)中(zhong)作(zuo)業時,夜(ye)間照明(ming)電壓不得高(gao)于12V.


  ⑦. 在溝槽中同時(shi)作業(ye)人員不(bu)得少于2人。不(bu)得在溝槽內坐臥(wo)休息,冬季不(bu)得在溝槽內取暖。


  ⑧. 開挖(wa)(wa)管(guan)道溝槽或路塹(qian)時,要根(gen)據(ju)土質、地下水情況和(he)開挖(wa)(wa)深度,確(que)定合理的邊坡坡度。


  ⑨. 挖(wa)掘土方(fang)應自上而下進行,嚴禁采用(yong)挖(wa)空(kong)底腳(jiao)、上部(bu)塌落的違規操作方(fang)法。


  ⑩. 可能導致土方坍(tan)塌的原因有以下(xia)幾(ji)種,施工時應注意防范(fan)。


    a. 溝槽(cao)兩側堆積浮土(tu)太多,超(chao)過土(tu)壤(rang)承受能(neng)力。


    b. 地下水位較高,或(huo)雨、雪水浸(jin)人土壤,使土壤失去(qu)穩定性。


    c. 距房屋或(huo)堆積物較近,其作用(yong)力(li)超過了溝槽或(huo)路塹土壤的承載極限。


    d. 施工(gong)中所確定的(de)邊(bian)坡坡度(du)較小,與實際情況不符。



 3. 土方開挖和(he)回(hui)填的安全(quan)技術要求

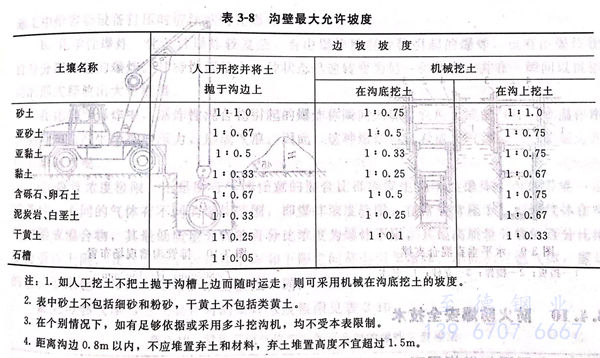

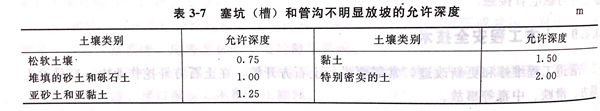

  ①. 當土(tu)壤濕度正常、土(tu)質(zhi)良好且(qie)無地下水影響,若開挖(wa)深度不超過表(biao)(biao)3-7的(de)規(gui)定(ding)時,可不設支撐,也不必明顯(xian)放(fang)坡,若開挖(wa)深度超過表(biao)(biao)3-7的(de)規(gui)定(ding),可根據土(tu)質(zhi)和施工的(de)具體情況參照(zhao)表(biao)(biao)3-8的(de)規(gui)定(ding)放(fang)坡。

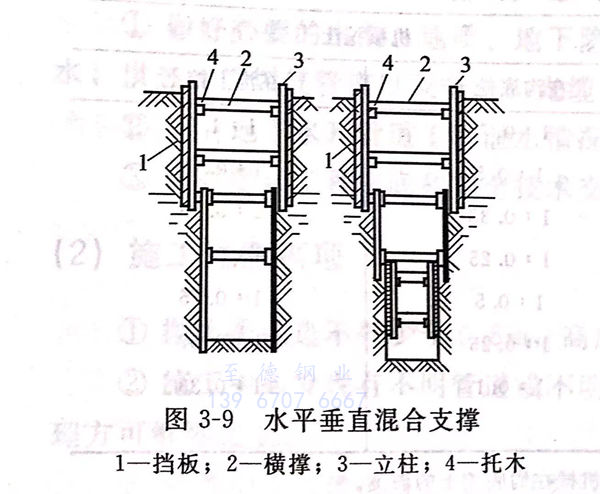

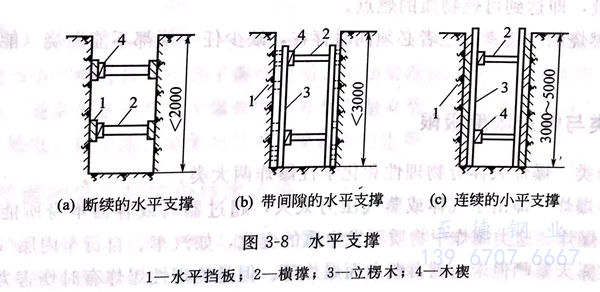

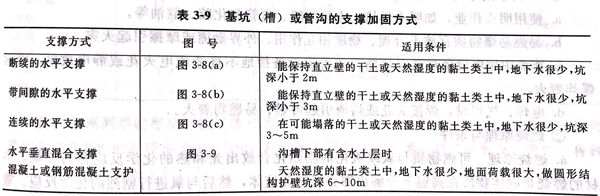

  ②. 場地條(tiao)件限制挖方(fang)不允許放坡時,則(ze)應采用支撐加固(gu)。支撐好一層(ceng)下挖一層(ceng)。支撐的加固(gu)方(fang)法可參照(zhao)表3-9及圖(tu)3-8、圖(tu)3-9。

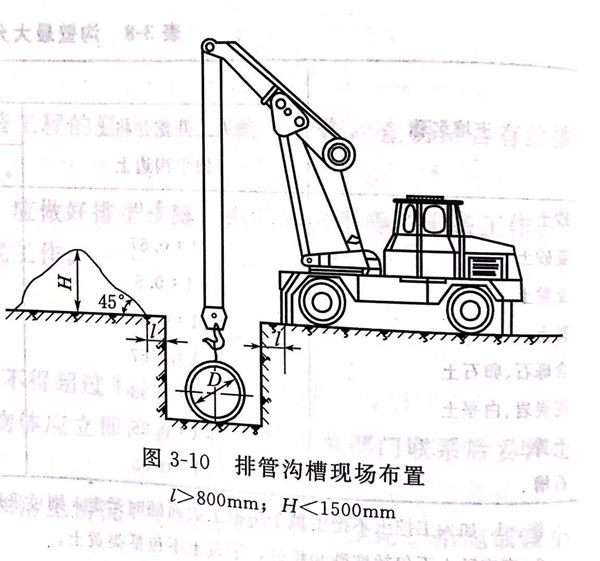

  ③. 在緊靠溝槽邊(bian)(bian)緣,不(bu)(bu)應(ying)行(xing)走和安放施工機械,若采用汽車吊下管,汽車吊的(de)現(xian)場布置應(ying)按圖3-10的(de)要求進(jin)行(xing),并應(ying)留不(bu)(bu)小(xiao)于800mm的(de)溝邊(bian)(bian)通(tong)道。


圖 10.jpg


  ④. 人工夯實時要動作一致,按照一定方向進行,每層(ceng)填(tian)土厚(hou)度(du)不得大于200mm.


  ⑤. 當開挖溝槽(cao)遇有地下管線和溝邊有電桿時,應采取保護措施。
