室內排水管道(dao)常用管材及連(lian)接(jie)方(fang)式,如表2-16所列。
室內排水管道(dao)施工(gong)工(gong)藝流程:
施(shi)工準備(bei)→埋(mai)地管(guan)安(an)(an)裝→干管(guan)安(an)(an)裝→立管(guan)安(an)(an)裝→橫支管(guan)安(an)(an)裝→器具支管(guan)安(an)(an)裝→灌水試驗(yan)→通(tong)水通(tong)球試驗(yan)。
1. 硬聚(ju)乙烯排(pai)水(shui)塑料管安裝
a. 埋地(di)管道
①. 鋪(pu)設埋地(di)管宜分兩段進行,第(di)一段先做±0.00以下(xia)的(de)室內部分至伸出(chu)外墻(qiang)為止,伸出(chu)外墻(qiang)的(de)管道(dao)不得小(xiao)于250mm,待土(tu)建施工(gong)結束后,再(zai)從(cong)外墻(qiang)邊(bian)鋪(pu)設第(di)二(er)段管道(dao)接人(ren)室內檢(jian)查(cha)井(jing)。
②. 埋地管(guan)(guan)的(de)(de)(de)管(guan)(guan)溝底面應平整(zheng),無(wu)突出的(de)(de)(de)尖硬物。一般可(ke)做100mm~150mm砂(sha)墊層,墊層寬度(du)不小于管(guan)(guan)徑(jing)的(de)(de)(de)2.5倍(bei),坡(po)度(du)與管(guan)(guan)道(dao)(dao)坡(po)度(du)相同(tong)。管(guan)(guan)道(dao)(dao)灌水試驗(yan)合格后(hou),方(fang)可(ke)在管(guan)(guan)道(dao)(dao)周圍填砂(sha),填砂(sha)至(zhi)管(guan)(guan)頂以(yi)上至(zhi)少100mm處。
③. 埋地(di)管穿越基礎預留(liu)孔洞時(shi),管頂上部凈空不得小于150mm,埋地(di)管穿地(di)下室外墻時(shi)應設剛(gang)(柔)性防(fang)水套管。
b. 立管
①. 塑料管(guan)(guan)道(dao)支撐(cheng)(cheng)分為固(gu)(gu)定(ding)支撐(cheng)(cheng)和滑(hua)(hua)(hua)動(dong)支撐(cheng)(cheng)兩種。立(li)管(guan)(guan)的(de)固(gu)(gu)定(ding)支撐(cheng)(cheng)每層(ceng)(ceng)(ceng)設(she)一(yi)個。立(li)管(guan)(guan)穿(chuan)樓板(ban)處應加裝止水翼環(huan),用C20細石(shi)混(hun)凝土分層(ceng)(ceng)(ceng)澆筑(zhu)填(tian)補,第一(yi)次為樓板(ban)厚(hou)度的(de)2/3,待強(qiang)度達(da)到(dao)1.2MPa后,再(zai)進行第二次澆筑(zhu)至(zhi)與地(di)面取(qu)平,形成固(gu)(gu)定(ding)支撐(cheng)(cheng)。若在(zai)穿(chuan)樓板(ban)處未能形成支撐(cheng)(cheng)時(shi),應層(ceng)(ceng)(ceng)設(she)置(zhi)(zhi)一(yi)個固(gu)(gu)定(ding)支撐(cheng)(cheng)。滑(hua)(hua)(hua)動(dong)支撐(cheng)(cheng)設(she)置(zhi)(zhi)與層(ceng)(ceng)(ceng)高有關。當層(ceng)(ceng)(ceng)高≤4m時(shi),層(ceng)(ceng)(ceng)間設(she)滑(hua)(hua)(hua)動(dong)支撐(cheng)(cheng)一(yi)個;若層(ceng)(ceng)(ceng)高>4m時(shi),層(ceng)(ceng)(ceng)間設(she)滑(hua)(hua)(hua)動(dong)支撐(cheng)(cheng)兩個。
②. 管道支撐件(jian)的內壁(bi)(bi)應光潔,滑動支撐件(jian)與管身之間(jian)應留微隙(xi),若管壁(bi)(bi)略(lve)為粗(cu)糙,應墊(dian)(dian)軟PVC板。固定支撐和管外壁(bi)(bi)之間(jian)應墊(dian)(dian)一層橡膠軟墊(dian)(dian),并用U形卡、螺栓擰緊固定。
③. 立管底部宜采取(qu)固定措(cuo)施,如(ru)設支(zhi)墩(dun)。

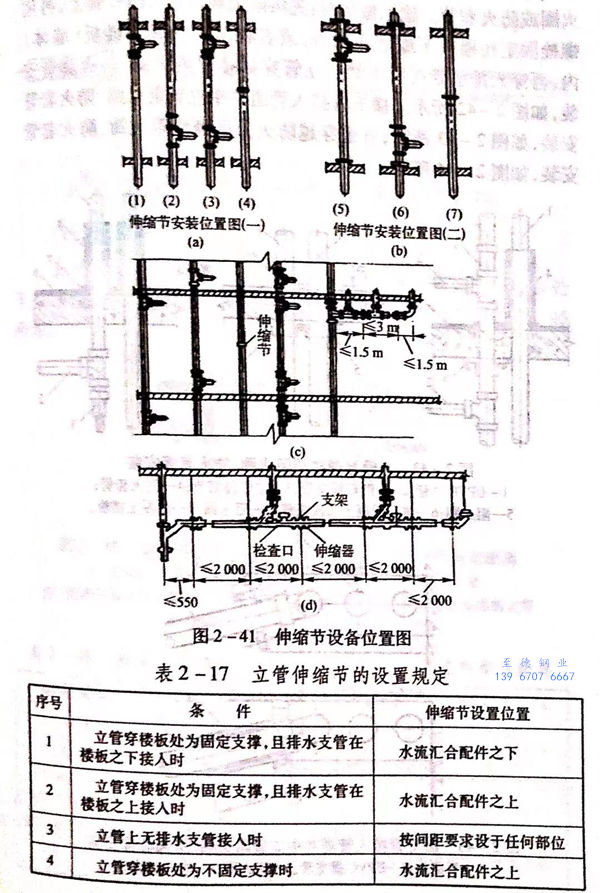

④. 立管(guan)和(he)非埋地橫管(guan)都必須設(she)置(zhi)伸(shen)縮節(jie)(jie)(jie),以防止管(guan)道變形破裂。立管(guan)宜采用普通型伸(shen)縮節(jie)(jie)(jie),橫管(guan)宜采用鎖(suo)緊式(shi)橡膠圈專用伸(shen)縮節(jie)(jie)(jie)。伸(shen)縮節(jie)(jie)(jie)應盡量設(she)在靠近水流匯合管(guan)件處(chu)。兩個伸(shen)縮節(jie)(jie)(jie)之間必須設(she)置(zhi)一(yi)個固定(ding)支(zhi)撐。伸(shen)縮節(jie)(jie)(jie)設(she)置(zhi)規定(ding)見圖2-41和(he)表2-17。

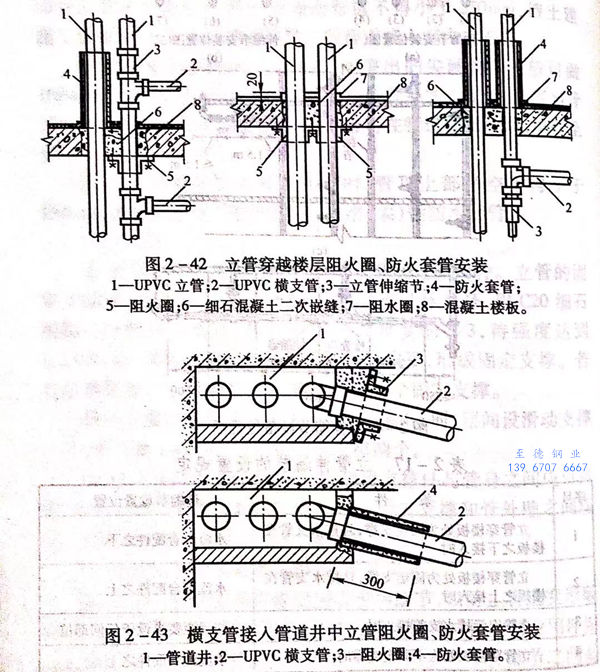

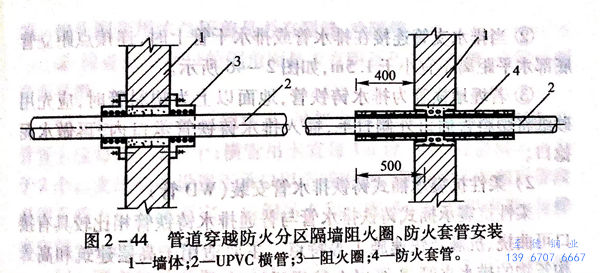

⑤. 當立(li)管(guan)(guan)(guan)明設(she)且D.>110mm時(shi),在(zai)樓(lou)板(ban)貫穿部(bu)位應設(she)置阻(zu)(zu)火(huo)圈或防(fang)火(huo)套(tao)管(guan)(guan)(guan)。施工做法時(shi):先(xian)將阻(zu)(zu)火(huo)國(guo)套(tao)在(zai)UPVC管(guan)(guan)(guan)上,再用螺(luo)栓(shuan)固(gu)定在(zai)樓(lou)板(ban)下或墻(qiang)面兩側,或者將阻(zu)(zu)火(huo)圈理入(ru)(ru)樓(lou)板(ban)(墻(qiang)體)內,再穿入(ru)(ru)排水管(guan)(guan)(guan)進行(xing)安裝。立(li)管(guan)(guan)(guan)穿越(yue)(yue)樓(lou)層阻(zu)(zu)火(huo)圈、防(fang)火(huo)套(tao)管(guan)(guan)(guan)安裝,如(ru)圖(tu)2-42所(suo)示。橫(heng)支管(guan)(guan)(guan)接(jie)人管(guan)(guan)(guan)道(dao)井中(zhong)立(li)管(guan)(guan)(guan)阻(zu)(zu)火(huo)圈、防(fang)大套(tao)管(guan)(guan)(guan)安裝,如(ru)圖(tu)2-43所(suo)示;管(guan)(guan)(guan)道(dao)穿越(yue)(yue)防(fang)火(huo)分區隔(ge)墻(qiang)阻(zu)(zu)火(huo)圈、防(fang)火(huo)套(tao)管(guan)(guan)(guan)安裝,如(ru)圖(tu)2-44所(suo)示。
c. 橫、支管(guan)

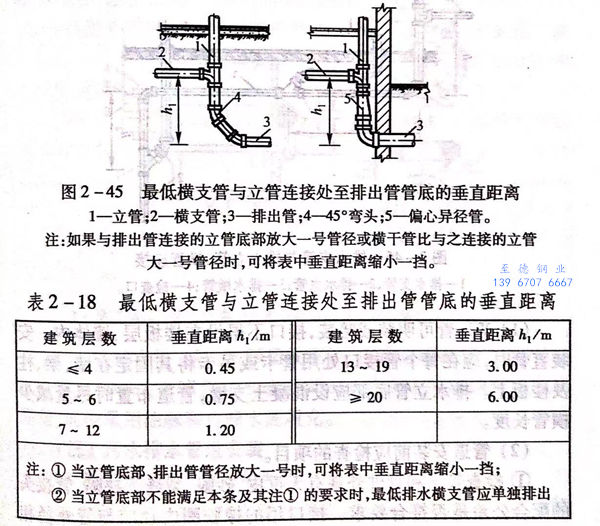

①. 排(pai)水(shui)立管僅置伸頂通氣管時(shi),最低層(ceng)橫支(zhi)管與立管連接處至排(pai)出(chu)管管底的垂直距離不得小于表(biao)2-18規定(ding),如圖2-45所(suo)示(shi)。

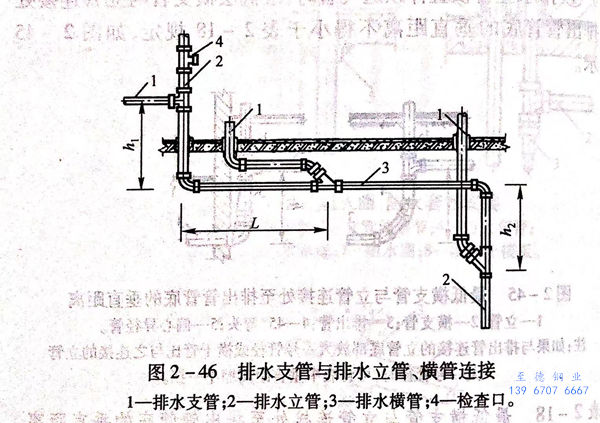

②. 當(dang)排水(shui)支管連(lian)接(jie)在(zai)排水(shui)管或排水(shui)干管上(shang)時,連(lian)接(jie)點距立管底部水(shui)平距離不宜小于1.5m,如(ru)圖2-46所示(shi)。
③. 若埋地橫管(guan)(guan)為排水鑄(zhu)鐵管(guan)(guan),地面(mian)以上為塑料(liao)管(guan)(guan)時,應(ying)先(xian)用砂(sha)紙將(jiang)塑料(liao)管(guan)(guan)插(cha)口(kou)外(wai)側打毛(mao),插(cha)入排水鑄(zhu)鐵管(guan)(guan)承(cheng)口(kou)內(nei),再(zai)做水泥捻口(kou)。
2. 柔(rou)性(xing)抗(kang)震(zhen)承插式鑄鐵(tie)排水管安裝(WD管)
柔性(xing)抗(kang)震承插式鑄(zhu)鐵(tie)排(pai)水管(guan)(guan)與(yu)普通排(pai)水鑄(zhu)鐵(tie)管(guan)(guan)相(xiang)比較具有(you)接口可曲撓、抗(kang)震及(ji)快速施工等特點(dian)。主要(yao)適用于高層建筑(zhu)和(he)高聳構筑(zhu)物的排(pai)水立管(guan)(guan),8級以(yi)上抗(kang)震設防的排(pai)水管(guan)(guan)道和(he)要(yao)求快速施工的施工場(chang)所。
a. WD管(guan)可明裝(zhuang)或(huo)暗裝(zhuang),接(jie)口不得設在樓板(ban)層、墻體(ti)內。安裝(zhuang)直管(guan)時,應在每個管(guan)接(jie)口處用(yong)管(guan)卡或(huo)吊卡將其固定在墻、梁、柱及樓板(ban)上(shang)。排水立(li)管(guan)底(di)部應設混凝土支墩,管(guan)道(dao)布(bu)置時盡量減少橫管(guan)長度。
b. 管(guan)道(dao)安裝前應檢查的項目
①. 檢查管子和管件外觀有(you)無重皮、砂眼、裂(lie)縫等(deng)(deng)(deng)缺陷(xian),管接頭的配合(he)公(gong)差是(shi)否(fou)(fou)符合(he)要求。接口用的橡(xiang)膠圈內徑應與管外徑相等(deng)(deng)(deng)。接頭配套用法(fa)蘭壓(ya)蓋是(shi)否(fou)(fou)有(you)裂(lie)縫、冷隔等(deng)(deng)(deng)。
②. 檢查管子承口(kou)的倒角面(mian)(mian)是否有明顯凸凹和溝槽,應(ying)保證倒角面(mian)(mian)平滑。
3. 管(guan)子安裝(zhuang)前應預埋支(zhi)、吊架卡具,管(guan)道支(zhi)架間距規定
立(li)管(guan)管(guan)卡(ka)應(ying)每(mei)2m設(she)(she)(she)一個(ge);橫管(guan)吊(diao)(diao)卡(ka)宜(yi)每(mei)1m設(she)(she)(she)一個(ge),每(mei)樓層不得少(shao)于(yu)2個(ge)。支吊(diao)(diao)架(jia)應(ying)設(she)(she)(she)置于(yu)承(cheng)口以下或附近。豎(shu)向彎頭與前后(hou)管(guan)段必須(xu)采(cai)用支架(jia)整體固定。扁鋼吊(diao)(diao)卡(ka)和圓鋼吊(diao)(diao)卡(ka)應(ying)間(jian)隔設(she)(she)(she)置,與排水立(li)管(guan)中心間(jian)距0.4m~0.5m為宜(yi)。
4. 管卡(ka)和吊(diao)卡(ka)為金屬(shu)材質,并由管材、管件生(sheng)產廠家配套(tao)供應

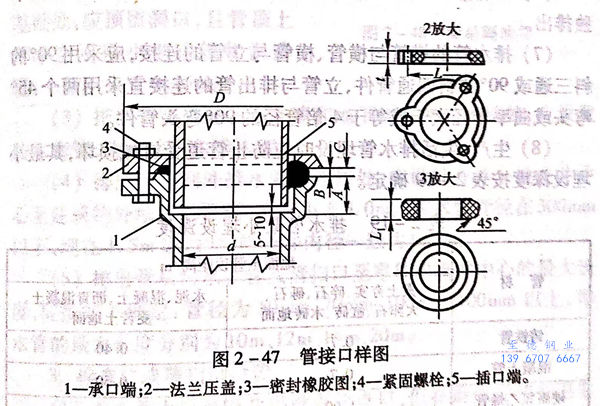

為(wei)了方(fang)便安裝(zhuang),法蘭壓蓋宜優(you)先采用三耳(er)式,管口(kou)大樣(yang)圖(tu)如圖(tu)2-47所示。
5. 管(guan)道在樓(lou)、屋面板預(yu)留孔洞處,應(ying)設置鋼套管(guan),其直徑應(ying)比立管(guan)大50mm,套管(guan)宜(yi)高出地面20mm,套和上下口內(nei)側應(ying)倒成圓角,間隙采用油麻和石(shi)棉水泥填充。
