1. 基礎(chu)設計階(jie)段
①. 根據項目規定確定配管(guan)設計(ji)范圍、進度(du)要求(qiu),確定基礎設計(ji)深度(du)要求(qiu)。
②. 估算工作(zuo)量,確定(ding)(ding)專業設(she)計負責人(ren)、設(she)計人(ren)、校(xiao)核人(ren)和審(shen)定(ding)(ding)人(ren)等人(ren)力(li)資源。
③. 制定(ding)(ding)配管(guan)設計工(gong)程規(gui)定(ding)(ding),如裝置布置規(gui)定(ding)(ding)、管(guan)道(dao)布置規(gui)定(ding)(ding)、管(guan)道(dao)材料等級規(gui)定(ding)(ding)、管(guan)道(dao)隔熱設計規(gui)定(ding)(ding)、設備及管(guan)道(dao)涂漆規(gui)定(ding)(ding)等資料。
④. 管道應力(li)工程師(shi)對需要進行應力(li)計算的管道編制臨(lin)界管道一覽表。
⑤. 管(guan)道(dao)材(cai)(cai)料工程(cheng)師根據(ju)工藝系統專業的管(guan)道(dao)及(ji)儀表(biao)流程(cheng)圖和管(guan)道(dao)數據(ju)表(biao)編制管(guan)道(dao)材(cai)(cai)料等級規定(ding)。如需要(yao)(yao)3D配(pei)管(guan)設計,則需要(yao)(yao)編制管(guan)道(dao)材(cai)(cai)料數據(ju)庫。
⑥. 設計主要管道走向圖。在基礎設計的前期階段,需要對高溫、高壓、低溫、大口徑不(bu)銹鋼管道及影響設備布置的管道,進行初步的管道走向研究。
⑦. 確(que)定(ding)管(guan)廊(lang)的寬度(du)、層數和標高,設計(ji)管(guan)廊(lang)管(guan)道走向圖。
⑧. 提出基礎設計階段結(jie)構、建(jian)筑條件。
⑨. 如(ru)果是3D配管(guan)設計,3D模(mo)型內(nei)一(yi)般(ban)需達到30%階段設計深度。
⑩. 提出(chu)基礎設計(ji)階(jie)段管道材料匯總(zong)表。
?. 繪制基礎設計管道(dao)布置(zhi)圖。
?. 參加基(ji)礎(chu)設計(ji)審查(cha)會,在基(ji)礎(chu)設計(ji)審查(cha)會上,業主審查(cha)基(ji)礎(chu)設計(ji)圖紙文(wen)件。根據審查(cha)意見,對圖紙文(wen)件進行補(bu)充修改后,作為(wei)詳(xiang)細工程設計(ji)的依據。
2. 詳細設計(ji)階段
①. 將設備布置(zhi)圖(tu)提供給有關專業,完(wan)善詳細設計階段管道材料等(deng)(deng)級等(deng)(deng)工程(cheng)規定(ding)。
②. 將裝置進行(xing)分(fen)區,確定(ding)分(fen)區設計(ji)人、校核人和(he)審(shen)核(定(ding))人。
③. 根(gen)據設(she)備(bei)裝配(pei)圖(tu)以(yi)及(ji)各專業(ye)互提條件(jian)的基礎(chu)上(shang)(如平(ping)臺梯子、開洞、預埋件(jian)、設(she)備(bei)基礎(chu)、結構、儀表電氣、管(guan)(guan)口方(fang)位(wei)等資料)深化完善管(guan)(guan)道布(bu)置圖(tu)。
④. 如果是3D配管設(she)計(ji),在配管提出結構載荷等設(she)計(ji)條(tiao)件(jian)后,通常需達到60%階段設(she)計(ji)深度,有的項目(mu)要開展60%階段審核會。
⑤. 管道(dao)材料工(gong)程師提(ti)(ti)出MR文件(jian)、特殊(shu)管件(jian)圖,管道(dao)應力專業工(gong)程師對管道(dao)柔性進行校核、計算,提(ti)(ti)出彈簧架、特殊(shu)管架等條件(jian)。
⑥. 設計管道(dao)軸測圖。
⑦. 設計蒸(zheng)汽(qi)、熱水(shui)伴熱站(zhan)布置圖,編制管道(dao)伴熱連(lian)接表。
⑧. 如果是3D配管設(she)(she)計(ji),在配管的詳細設(she)(she)計(ji)即(ji)將結束、準備出(chu)正式施工圖(tu)紙文件前,通常需達到90%階(jie)段(duan)(duan)設(she)(she)計(ji)深度(du),有的項目(mu)要開展90%階(jie)段(duan)(duan)審(shen)核會。
⑨. 在詳細設計(ji)結(jie)束時,管道材(cai)料(liao)工程師進行管道材(cai)料(liao)匯總,此次材(cai)料(liao)統計(ji)是(shi)配管專業所用(yong)全(quan)部材(cai)料(liao)(包括(kuo)輔助材(cai)料(liao))的最(zui)終匯總。
⑩. 完成施工版設(she)(she)(she)(she)(she)備布(bu)置圖(tu)、管道(dao)平面布(bu)置圖(tu)、軸測(ce)圖(tu)等(deng)設(she)(she)(she)(she)(she)計文件,編制圖(tu)紙(zhi)目錄和(he)詳細設(she)(she)(she)(she)(she)計說明書。管道(dao)設(she)(she)(she)(she)(she)計說明書應(ying)包括管道(dao)的(de)設(she)(she)(she)(she)(she)計原則、設(she)(she)(she)(she)(she)計思(si)路、執行規范(fan)、典(dian)型配管研(yan)究、典(dian)型的(de)管道(dao)柔性(xing)設(she)(she)(she)(she)(she)計數據(ju)、與儀表專業的(de)分工、識圖(tu)方(fang)法(圖(tu)例(li))、施工要求(qiu)、采購(gou)要求(qiu)、其他要說明的(de)問題等(deng)。
?. 設計文(wen)件整(zheng)理校審會簽簽署。
?. 對詳(xiang)細設計文件存檔(dang),打印藍圖發送到施工現(xian)場。
?. 到施工現(xian)場進行設計交底。

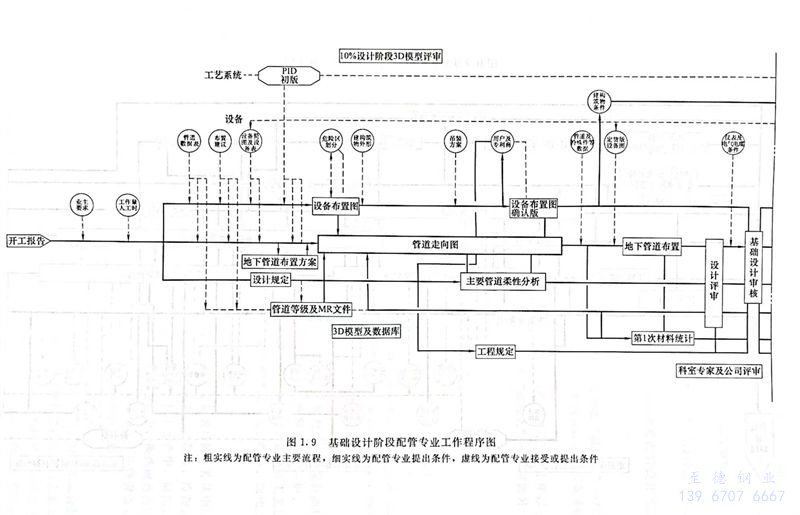

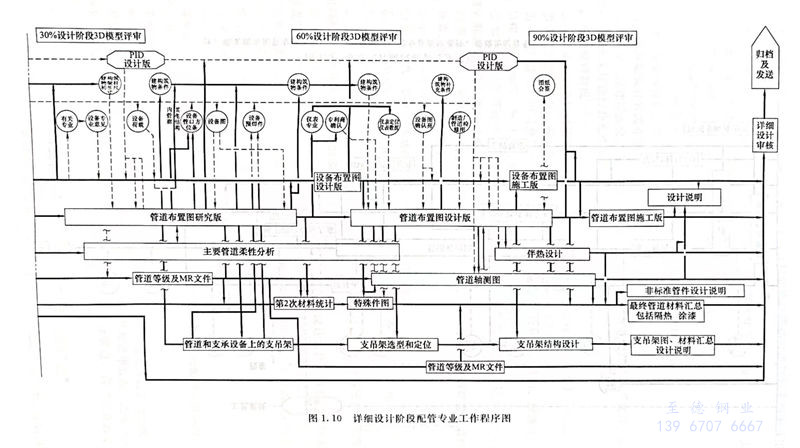

基礎設計階(jie)段(duan)配管設計一(yi)般工作(zuo)流(liu)程(cheng)如圖(tu)1.9所(suo)(suo)示,詳細設計階(jie)段(duan)配管設計一(yi)般工作(zuo)流(liu)程(cheng)如圖(tu)1.10所(suo)(suo)示。


工程應用:配(pei)管設計文(wen)件編號(hao)錯誤引起施工漏(lou)項
配管(guan)設計詳(xiang)細設計圖紙(zhi)文件,編號排(pai)序編制正確,才(cai)能讓現(xian)場施工人員方便地找到(dao)。某項目,因(yin)配管(guan)設計文件入庫(ku)存檔(dang)環節沒(mei)有(you)認(ren)真完成(cheng),設計文件編號和(he)排(pai)序較亂,連(lian)配管(guan)設計人自己(ji)都不能快(kuai)速地找到(dao)某些圖紙(zhi)文件,造成(cheng)施工現(xian)場漏施工部(bu)分管(guan)道,到(dao)“三查四定”時才(cai)發現(xian)。
