①. 除夾套管(guan)(guan)的供給(gei)管(guan)(guan)和(he)回收管(guan)(guan)外,夾套管(guan)(guan)的主體部(bu)分應進行(xing)預制。
②. 夾(jia)套(tao)預制(zhi)時,應預留調整管(guan)段,其調節裕量宜為50~100mm,調整管(guan)段的接縫位(wei)置必須避開(kai)外開(kai)口處(chu)。
③. 內管(guan)焊縫隱(yin)蔽型夾套管(guan),在內管(guan)焊縫處的套管(guan)應留150mm長缺口(kou),待內管(guan)焊縫經100%射線檢測,經試壓(ya)合格(ge)后方可進(jin)行隱(yin)蔽作業。
④. 夾(jia)套經剖切(qie)后安裝(zhuang)時,縱向焊(han)縫(feng)應置(zhi)于易檢修部位。
⑤. 套管(guan)(guan)與內管(guan)(guan)間的(de)間隙應(ying)均勻,并應(ying)按(an)設計要求焊接定位板(ban)。定位板(ban)不得妨礙(ai)套管(guan)(guan)與內管(guan)(guan)的(de)伸縮。
⑥. 夾套(tao)管內管的(de)試(shi)驗(yan)壓(ya)力(li)應按內部或外部壓(ya)力(li)高者(zhe)的(de)1.5倍(bei)確定,套(tao)管的(de)試(shi)驗(yan)壓(ya)力(li)應為套(tao)管設計壓(ya)力(li)的(de)1.5倍(bei)。
⑦. 被(bei)加熱(re)管(guan)道應(ying)經無損探傷(shang)合(he)格及水壓(ya)試驗合(he)格后方可(ke)焊接套管(guan)。
夾套管布置設(she)計典型工程實例

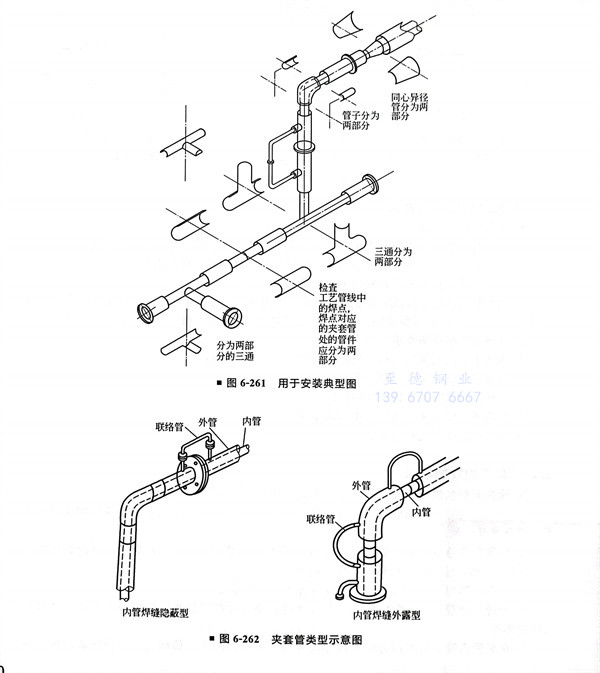

1. 用于安裝(zhuang)典型圖(tu)(圖(tu)6-261)
2. 夾套管(guan)類型(xing)示(shi)意(yi)圖(圖6-262)
