不銹鋼香蕉視頻app連接:管道補償器安裝主要有自然補償器安裝、波紋補償器安裝、套筒式補償器安裝和球形補償器安裝這三大類。
1. 自然補償器安裝
自(zi)然補(bu)償(chang)器(qi)有L形、Z形及方形3種,管段(duan)中90°~150°彎管稱(cheng)為L形補(bu)償(chang)器(qi),管段(duan)中兩個相反方向90°彎管稱(cheng)為Z形補(bu)償(chang)器(qi),結構如圖3-29所示。L形補(bu)償(chang)器(qi)的補(bu)償(chang)性能(neng)如表(biao)3-18所示。
方形補償器是(shi)由同一平面(mian)內(nei)4個90°彎管構(gou)成的(de),依靠彎管變形來消(xiao)除熱應力及補償熱伸長,其(qi)材質與所在(zai)管道相同。方形補償器有四種結構(gou)形式,其(qi)尺寸及伸縮(suo)量(liang)如表(biao)3-19所示。
①. L形(xing)補(bu)償器(qi)(qi)安裝 L形(xing)補(bu)償器(qi)(qi)只要能確定好兩端的(de)固定支(zhi)架,就可使(shi)其起到熱伸(shen)長(chang)的(de)作用(yong)。L形(xing)補(bu)償器(qi)(qi)的(de)長(chang)臂長(chang)度一般(ban)不超過20~25m。

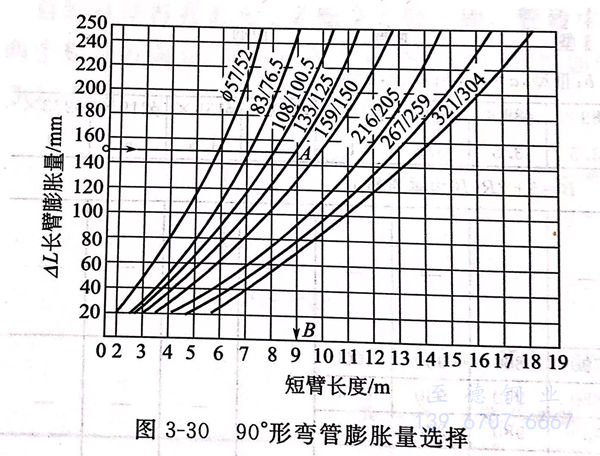

L形補償器短臂可以用查圖(tu)方(fang)法求得,如圖(tu)3-30所示。
當(dang)L形(xing)補償器的(de)長、短臂(bei)確定后,固定支架(jia)的(de)位置也就確定了(le),就可進行安(an)裝。
②. Z形(xing)補(bu)償(chang)器安裝 Z形(xing)補(bu)償(chang)器是由兩(liang)(liang)個平(ping)行臂(bei)及垂直(zhi)臂(bei)組(zu)成的。兩(liang)(liang)平(ping)行臂(bei)之和一般(ban)不大于40~50m,其中短臂(bei)約占(zhan)總(zong)長的1/4~1/2。
在現場安裝(zhuang)過(guo)程中,垂(chui)直(zhi)(zhi)臂(bei)一般為已知數(shu),當計算出彎曲應力(li)不大于80MPa時(shi),Z形補償器就(jiu)可安全運行。當平行臂(bei)及垂(chui)直(zhi)(zhi)臂(bei)數(shu)值確(que)(que)定(ding)(ding)后,Z形補償器安裝(zhuang)位(wei)置(zhi)及固定(ding)(ding)位(wei)置(zhi)也隨之(zhi)確(que)(que)定(ding)(ding)。其安裝(zhuang)方式如圖3-31所示。
③. 方形補償(chang)器(qi)安(an)裝
a. 方形補償器(qi)的(de)冷緊
方形補(bu)償(chang)器(qi)(qi)安裝前(qian),為(wei)(wei)增加補(bu)償(chang)器(qi)(qi)的補(bu)償(chang)能(neng)力,提高其(qi)(qi)工(gong)作(zuo)的安全可(ke)靠性,需要進行預拉伸(shen)(壓縮(suo))。對補(bu)償(chang)器(qi)(qi)進行冷拉(或冷壓)的技(ji)術(shu)措(cuo)施(shi)稱為(wei)(wei)補(bu)償(chang)器(qi)(qi)的冷緊。當(dang)補(bu)償(chang)器(qi)(qi)的工(gong)作(zuo)溫(wen)度t≤250℃時(shi),預拉伸(shen)量(liang)為(wei)(wei)補(bu)償(chang)器(qi)(qi)補(bu)償(chang)量(liang)的1/2,即ΔL/2;當(dang)補(bu)償(chang)器(qi)(qi)的工(gong)作(zuo)溫(wen)度為(wei)(wei)250~450℃時(shi),其(qi)(qi)預拉伸(shen)量(liang)為(wei)(wei)0.6ΔL;當(dang)工(gong)作(zuo)溫(wen)度t>450℃,其(qi)(qi)預拉伸(shen)量(liang)為(wei)(wei)0.7ΔL.
b. 補償器的冷緊方法
· 用(yong)(yong)千(qian)斤(jin)頂拉伸 用(yong)(yong)千(qian)斤(jin)頂對方形補償器進(jin)行拉伸如(ru)圖 3-32所示(shi)。
· 用(yong)拉(la)管(guan)(guan)器(qi)(qi)拉(la)伸 用(yong)拉(la)管(guan)(guan)器(qi)(qi)拉(la)伸方形補償器(qi)(qi)如(ru)圖 3-33所示,拉(la)管(guan)(guan)器(qi)(qi)如(ru)圖 3-34 所示。
采用(yong)帶螺栓(shuan)的拉(la)管器進行(xing)拉(la)伸,是(shi)將(jiang)(jiang)一(yi)塊厚度等于預拉(la)伸量的木(mu)塊或木(mu)墊圈(quan)類的物(wu)品放在(zai)冷拉(la)接(jie)口間(jian)隙中,再(zai)在(zai)接(jie)口兩側的管壁(bi)上分別焊上擋環(huan),然后把拉(la)管器的拉(la)爪卡在(zai)擋環(huan)上,在(zai)拉(la)爪孔內穿入加長雙頭螺栓(shuan),用(yong)螺母上緊,并將(jiang)(jiang)木(mu)塊夾緊。待管道上其他(ta)部件全部安裝好(hao)后,把冷緊口的木(mu)墊拿(na)掉,勻(yun)稱地擰(ning)緊螺母,使接(jie)口間(jian)隙達到焊接(jie)時的對口要(yao)求。
· 用撐拉(la)器(qi)(qi)拉(la)伸 用撐拉(la)器(qi)(qi)拉(la)伸方形補償(chang)器(qi)(qi)如圖3-35所示。
c. 補償器的安裝
· 在地溝內(nei)補償器(qi)安(an)裝如圖3-36所示。
· 架空管(guan)道上方形補償器的安裝如(ru)圖3-37所示。
· 未冷(leng)緊的方形補償器安裝如圖3-38所(suo)示。
2. 波紋管補償器安裝
①. 波紋管補償器的冷緊
安(an)裝(zhuang)前應先了解生產廠所提供(gong)(gong)的(de)補償(chang)器(qi)預拉(la)(la)伸情(qing)況(有些(xie)廠家在波(bo)紋管補償(chang)器(qi)出廠前根據用戶要求已做(zuo)了預拉(la)(la)伸),了解補償(chang)器(qi)在最高工作(zuo)溫(wen)度(du)(du)和(he)最低溫(wen)度(du)(du)下的(de)長度(du)(du)以及供(gong)(gong)貨(huo)時的(de)定位長度(du)(du),檢查到貨(huo)補償(chang)器(qi)的(de)實際情(qing)況(長度(du)(du)、定桿數量及受力狀況等),并做(zuo)好記錄。
需要預拉(la)伸的(de)補(bu)償器,應(ying)根據安裝時的(de)環境溫度和(he)設計的(de)補(bu)償值(zhi)確定出冷(leng)緊值(zhi),按圖補(bu)償器壓縮時螺母(mu)位置3-39 所示的(de)方(fang)法進(jin)行冷(leng)緊。
②. 波紋管補償器的安裝方(fang)法
波紋管(guan)補償器(qi)(qi)按(an)其連接(jie)方法(fa)的不(bu)同(tong)分為(wei)焊接(jie)和法(fa)蘭連接(jie)。不(bu)管(guan)采用(yong)何種連接(jie),通(tong)常(chang)都采用(yong)后(hou)安(an)(an)裝(zhuang)的方法(fa),即進行管(guan)道安(an)(an)裝(zhuang)時,先不(bu)安(an)(an)裝(zhuang)波紋補償器(qi)(qi)。在要安(an)(an)裝(zhuang)補償器(qi)(qi)的位置(zhi)上先用(yong)整(zheng)根(gen)直管(guan)接(jie)過去,并按(an)設計(ji)要求和補償器(qi)(qi)生產廠對(dui)補償器(qi)(qi)附(fu)近支(zhi)(zhi)架(jia)的設置(zhi)要求,安(an)(an)裝(zhuang)好導向支(zhi)(zhi)架(jia)和固定(ding)支(zhi)(zhi)架(jia),待(dai)支(zhi)(zhi)架(jia)達到設計(ji)強度后(hou),再開始安(an)(an)裝(zhuang)補償器(qi)(qi)。波紋管(guan)補償器(qi)(qi)的安(an)(an)裝(zhuang)方法(fa)如下。
a. 先測量已(yi)備(bei)好(hao)的波紋管補(bu)償(chang)(chang)器的全長(含法蘭(lan)),在(zai)管道上(shang)為補(bu)償(chang)(chang)器安裝劃(hua)出(chu)定位中線,按補(bu)償(chang)(chang)器長度(du)劃(hua)出(chu)補(bu)償(chang)(chang)器的邊(bian)線(至(zhi)法蘭(lan)邊(bian))。
b. 依線(xian)切割管(guan)道。當采用(yong)法蘭(lan)連接時,要考慮(lv)法蘭(lan)及(ji)墊片厚度所占長度。
C. 連接(jie)焊接(jie)接(jie)口(kou)的補(bu)償(chang)器(qi)(qi),應采用臨時(shi)支架將補(bu)償(chang)器(qi)(qi)吊(diao)起進行對口(kou),補(bu)償(chang)器(qi)(qi)兩邊的接(jie)口(kou)要同時(shi)對好,同時(shi)進行點焊。檢查補(bu)償(chang)器(qi)(qi)位置合適后,順序進行焊接(jie)。
d. 連(lian)接法(fa)(fa)蘭(lan)(lan)接口的補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)。先將補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)的兩片法(fa)(fa)蘭(lan)(lan)加上墊片后臨時(shi)安(an)裝在(zai)補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)上用(yong)臨時(shi)支吊(diao)架將補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)吊(diao)起(qi),進(jin)行(xing)對(dui)口連(lian)接,補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)兩邊的接口要同(tong)時(shi)對(dui)好,同(tong)時(shi)進(jin)行(xing)點部,在(zai)檢查補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)位置合適后,卸開(kai)法(fa)(fa)蘭(lan)(lan)螺(luo)栓,放下補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi),對(dui)兩片法(fa)(fa)蘭(lan)(lan)進(jin)行(xing)焊(han)(han)接。焊(han)(han)好后請(qing)理焊(han)(han)渣,檢查焊(han)(han)接質量,合格后再對(dui)內外焊(han)(han)口進(jin)行(xing)防腐(fu)處理,吊(diao)起(qi)法(fa)(fa)蘭(lan)(lan)補(bu)(bu)(bu)(bu)償(chang)器(qi)(qi)進(jin)行(xing)安(an)裝。
波(bo)紋管補償器安(an)裝如(ru)圖3-40所示。
③. 波(bo)紋管補償器安(an)裝時應注意的(de)事項
a. 波(bo)紋(wen)管補償器安裝時(shi)應設臨(lin)時(shi)支撐,待管道(dao)系(xi)統安裝完(wan)畢后(hou)(包括吹掃、清洗和水壓(ya)試驗),方可拆除(chu)這些臨(lin)時(shi)支撐。
b. 波紋管(guan)補償器的冷緊(jin)(jin)比方形(xing)補償器顯得(de)更為重要,安(an)裝前(qian)一(yi)定(ding)要搞清楚補償器的性(xing)能、特點、適用參數(shu)、工(gong)作范圍和(he)補償能力,再根據施(shi)工(gong)現場的實際情況和(he)安(an)裝時的環境溫(wen)度計算出冷緊(jin)(jin)值(zhi)的大小進(jin)行(xing)冷緊(jin)(jin)。對于廠家已(yi)做(zuo)了冷緊(jin)(jin)的補償器應進(jin)行(xing)復核,檢驗一(yi)下是否滿足(zu)實際需求。
3. 套筒式補(bu)償(chang)器(qi)安裝
套(tao)筒(tong)式(shi)補(bu)償(chang)器安(an)(an)裝(zhuang)前,應拆開(kai)進行檢(jian)查(cha),檢(jian)查(cha)其內部零件(jian)是(shi)否齊全(quan),檢(jian)查(cha)填料是(shi)否完好和符合要求。安(an)(an)裝(zhuang)時(shi)(shi),補(bu)償(chang)器的軸線與管(guan)道(dao)軸線在同一(yi)直線上(shang),不得偏斜,以(yi)保證管(guan)道(dao)運(yun)行時(shi)(shi)不致(zhi)偏離中心線,使補(bu)償(chang)器能自由伸縮。雙向(xiang)套(tao)筒(tong)式(shi)補(bu)償(chang)器的兩側(ce)(ce)應安(an)(an)裝(zhuang)導向(xiang)支架,單向(xiang)套(tao)筒(tong)式(shi)補(bu)償(chang)器在伸管(guan)側(ce)(ce)安(an)(an)裝(zhuang)導向(xiang)支架。
套(tao)筒式補償器的伸縮范圍如圖3-41所示。補償器的補償值是按設計(ji)的最高溫(wen)度(du)和(he)安裝(zhuang)時(shi)的冷態(tai)溫(wen)度(du)計(ji)算(suan)出來(lai)的,但(dan)實(shi)際安裝(zhuang)時(shi)的環境(jing)溫(wen)度(du)并不等(deng)于設計(ji)計(ji)算(suan)時(shi)的冷態(tai)計(ji)算(suan)溫(wen)度(du),因此安裝(zhuang)時(shi)應留有(you)一定(ding)的剩(sheng)余收(shou)(shou)縮余量,剩(sheng)余收(shou)(shou)縮余量按下(xia)式計(ji)算(suan)。
4. 球(qiu)形補償(chang)器安裝
球形補償器安裝(zhuang)應符合以下規(gui)定。
①. 球形補償(chang)器安裝前,應(ying)將球體調整到所需要(yao)的(de)角度,并與球心距管段組(zu)成(cheng)一體,如圖3-42所示。
②. 球形(xing)補償(chang)器的安裝應緊靠(kao)彎(wan)頭,使球心距長(chang)度大(da)于(yu)計(ji)算長(chang)度,如圖3-43所示。
③. 球形補償(chang)器(qi)安(an)裝有方向(xiang)性,宜按(an)介質(zhi)從(cong)球體(ti)端(duan)流入、殼(ke)體(ti)端(duan)流出(chu)進行安(an)裝,如圖3-44所示(shi)。
④. 垂直安裝(zhuang)球形補償器時,殼(ke)體端(duan)應在上(shang)方。
⑤. 緊靠球形補償器的(de)兩側應(ying)安裝滑動支(zhi)(zhi)架(jia),其余為導向(xiang)支(zhi)(zhi)架(jia),固(gu)定支(zhi)(zhi)架(jia)應(ying)按(an)設計要(yao)求進(jin)行。
⑥. 運(yun)輸(shu)、裝(zhuang)卸球形補償器(qi)時(shi),應防(fang)止碰(peng)撞,嚴禁(jin)野蠻(man)裝(zhuang)卸。
