除長輸管道外,工業管道的敷設特點是空間小、管道密、閥門多。中、低壓管道安裝的一般要求如下:
1. 所有(you)預(yu)制件均須按圖紙和(he)規(gui)范檢(jian)驗合格。
2. 應對管道法蘭的密(mi)(mi)封面和密(mi)(mi)封墊片進行外觀檢(jian)查,不得有影響密(mi)(mi)封性能(neng)的缺陷存在。
3. 法蘭連接應保持平行,其偏差不(bu)大于法蘭外徑的(de)1.5‰,且不(bu)大于2mm.不(bu)得用強力緊(jin)螺栓的(de)方法消(xiao)除歪(wai)斜。
4. 法蘭連接應(ying)保持同(tong)軸,其螺栓(shuan)孔(kong)中心偏差一般不超過孔(kong)徑的5%,并保證螺栓(shuan)自由穿入。
5. 法蘭墊片應根據需要分別涂(tu)以石墨粉、二氧(yang)化鉬油脂、石墨機油等涂(tu)料。
6. 當大(da)口徑(jing)的墊(dian)片需要拼接時,應采用(yong)斜口搭接或迷宮形式,不得平(ping)口對接。
7. 當采用軟墊(dian)片時,周邊應整齊,墊(dian)片尺寸應與法蘭密封面相符,其允許偏差見(jian)表(biao)3-20。

8. 軟銅、鋁(lv)等(deng)金(jin)屬(shu)墊片,安裝(zhuang)前應進行(xing)退(tui)火處理。
9. 管道安(an)裝時如遇下(xia)列情況,螺(luo)栓(shuan)(shuan)、螺(luo)母應涂以二硫化鉬油脂、石墨機油或(huo)石墨粉:不銹鋼(gang)、合金鋼(gang)螺(luo)栓(shuan)(shuan)和螺(luo)母;管道設計(ji)溫度(du)高于(yu)100℃或(huo)低于(yu)0℃;露天(tian)安(an)裝;有大氣腐蝕或(huo)輸送(song)腐蝕性介質。
10. 法蘭(lan)連接應使用(yong)同一規格的(de)螺栓,安裝方向(xiang)一致,緊(jin)固螺栓應對稱(cheng)均勻,緊(jin)固后外露長度應符合國家(jia)標準(zhun)的(de)要求(qiu)。
11. 螺(luo)栓(shuan)(shuan)緊固后(hou)應與法蘭緊貼,不得有縫隙,需加墊圈時(shi),每個(ge)螺(luo)栓(shuan)(shuan)不應超過一個(ge),不得用(yong)大規格(ge)的螺(luo)帽或(huo)厚的鐵片來調(diao)節螺(luo)栓(shuan)(shuan)的外露長(chang)度,更(geng)不能用(yong)短(duan)的管節作(zuo)墊圈使用(yong),以保(bao)證螺(luo)栓(shuan)(shuan)連接的穩(wen)定性和堅固性。
12. 高(gao)溫或(huo)低溫管道的螺栓,在(zai)試(shi)運行時,一(yi)般應按下述規定進行熱緊或(huo)冷緊。

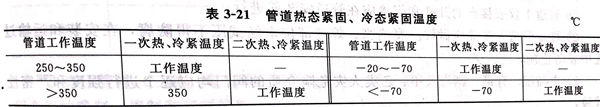

a. 管道熱(re)、冷緊溫度見表3-21.

b. 熱緊(jin)或冷緊(jin)應保持(chi)工(gong)作溫度24小時后進行。
c. 緊(jin)(jin)固管道螺栓(shuan)時,管道最大內(nei)壓(ya)(ya)(ya)應(ying)根據設計(ji)壓(ya)(ya)(ya)力(li)(li)確定,當設計(ji)壓(ya)(ya)(ya)力(li)(li)小于6MPa時,熱(re)緊(jin)(jin)最大內(nei)壓(ya)(ya)(ya)力(li)(li)為0.3MPa;設計(ji)壓(ya)(ya)(ya)力(li)(li)大于6MPa時,熱(re)緊(jin)(jin)最大內(nei)壓(ya)(ya)(ya)力(li)(li)為0.5MPa,冷(leng)緊(jin)(jin)一般應(ying)在(zai)泄(xie)壓(ya)(ya)(ya)后(hou)進行。
d. 緊固要適度(du),并有(you)安全措施,保證(zheng)操作人員(yuan)和相關人員(yuan)的安全。
13. 管子對(dui)口時應(ying)(ying)檢(jian)查(cha)平(ping)直度,在距接口中心200mm處(chu)測量,允許偏(pian)差1mm/m,但全長允許偏(pian)差應(ying)(ying)不超過10mm.
14. 管(guan)子(zi)對口后應墊置牢固(gu),避免焊接(jie)或(huo)熱處理過程(cheng)中產生變(bian)形。
15. 管道預拉(la)伸(shen)(或壓縮,下同)必須符合(he)設計規定(ding),預拉(la)伸(shen)前應具備下列條件。
a. 預(yu)拉(la)伸區域內(nei)固(gu)定支架間所有焊(han)縫(預(yu)拉(la)口除外(wai))焊(han)接完畢(bi),需熱處理的焊(han)縫已作處理,并經檢驗(yan)合(he)格。
b. 預拉(la)伸區域支(zhi)(zhi)、吊架(jia)(jia)已安裝完畢,管(guan)子與固(gu)定支(zhi)(zhi)架(jia)(jia)已固(gu)定,預拉(la)口(kou)附近的支(zhi)(zhi)、吊架(jia)(jia)已預留足夠的調整余量,支(zhi)(zhi)、吊架(jia)(jia)的彈簧(huang)已按(an)設計(ji)值壓縮,并(bing)臨(lin)時固(gu)定,不使(shi)彈簧(huang)受管(guan)道(dao)載荷作用。
c. 預拉伸(shen)區(qu)域內所有連(lian)接螺栓(shuan)已擰緊(jin)。
16. 需熱處理的預拉伸(shen)管道焊縫,在(zai)熱處理完畢后,方可拆除(chu)預拉伸(shen)時所裝(zhuang)的臨時卡具(ju)。
17. 疏、排(pai)水的支(zhi)(zhi)管與(yu)主(zhu)管連接時,宜按介質流向稍有傾斜。不同介質、不同壓(ya)力的疏、排(pai)水支(zhi)(zhi)管不應接入同一主(zhu)管。
18. 管道(dao)焊縫位置(zhi)應符合(he)下述要求。
a. 直管(guan)段(duan)兩環焊縫(feng)間距(ju)不小于100mm.
b. 焊縫距(ju)彎管(guan)(不包括壓(ya)制彎和熱(re)推彎)起彎點(dian)不得小于100mm,且(qie)不小于管(guan)子外徑。
c. 環焊縫距(ju)(ju)支、吊架凈距(ju)(ju)不小(xiao)于50mm,需(xu)熱處理(li)的焊縫距(ju)(ju)支、吊架凈距(ju)(ju)不得小(xiao)于焊縫寬的5倍,且不得小(xiao)于100mm.
d. 在管(guan)道焊縫(feng)處不得開孔,如必須開孔時,焊縫(feng)應經(jing)無損探傷(shang)檢查(cha)合格。
e. 卷管的縱向焊縫應(ying)置于易檢修位置,且不(bu)宜在底(di)部(bu)。
f. 有加(jia)(jia)(jia)固環(huan)的卷(juan)管,加(jia)(jia)(jia)固環(huan)的對接(jie)焊縫(feng)應與(yu)管子縱向焊縫(feng)錯開(kai),其間距(ju)(ju)不(bu)小(xiao)于100mm,加(jia)(jia)(jia)固環(huan)距(ju)(ju)管子的環(huan)向焊縫(feng)不(bu)應小(xiao)于50mm.
19. 工作溫度小于200℃的管(guan)道,其(qi)螺紋接(jie)頭密(mi)封材料宜用聚(ju)四氟乙烯帶或(huo)密(mi)封膏,擰緊(jin)螺紋時,不(bu)得將密(mi)封材料擠入管(guan)內。
20. 對管內清(qing)潔要求較高且焊(han)接后不(bu)易清(qing)理的管道(如鍋爐給水管、高壓(ya)油管等),其焊(han)縫底層宜(yi)用氬弧焊(han)施焊(han)。
21. 管(guan)道上儀(yi)表接點(dian)的開孔和焊接應在管(guan)道安裝前進行。
22. 埋地管(guan)道安裝前應(ying)做好防(fang)(fang)腐絕(jue)緣。焊縫部位(wei)未經試壓(ya)不得防(fang)(fang)腐,在安裝和運輸過程中(zhong)要防(fang)(fang)止損壞絕(jue)緣層。
23. 中高壓、有毒(du)、劇毒(du)及甲(jia)、乙(yi)類(lei)火災危險介質的(de)閥(fa)門均應(ying)逐個(ge)進行強(qiang)度和(he)嚴密性試驗。
