1. 室外排(pai)水管道安(an)裝要求


  室外排(pai)水(shui)(shui)(shui)管(guan)道(dao)(dao)(dao)起到排(pai)放污廢(fei)(fei)(fei)(fei)水(shui)(shui)(shui)與雨(yu)水(shui)(shui)(shui)的作用(yong),污廢(fei)(fei)(fei)(fei)水(shui)(shui)(shui)在(zai)管(guan)道(dao)(dao)(dao)中依靠重力作用(yong)由高處流向低處。因此,排(pai)水(shui)(shui)(shui)管(guan)道(dao)(dao)(dao)應(ying)有一(yi)(yi)定的下坡度(du)。為了檢查(cha)及清通排(pai)水(shui)(shui)(shui)管(guan)道(dao)(dao)(dao),在(zai)管(guan)徑(jing)改變處或管(guan)道(dao)(dao)(dao)坡度(du)、支管(guan)接入處及管(guan)道(dao)(dao)(dao)轉彎處,都(dou)要設(she)廢(fei)(fei)(fei)(fei)水(shui)(shui)(shui)檢查(cha)井,直線段每(mei)隔一(yi)(yi)定距離也要設(she)污廢(fei)(fei)(fei)(fei)水(shui)(shui)(shui)檢查(cha)井,檢查(cha)井通常用(yong)磚砌筑(zhu)。室外排(pai)水(shui)(shui)(shui)管(guan)道(dao)(dao)(dao)通常應(ying)與建(jian)筑(zhu)物平(ping)行(xing)敷設(she),距建(jian)筑(zhu)外墻不應(ying)<2.5m。


2. 室外排水管道施(shi)工流程


  室外排水管道一般直接埋在地下,其施(shi)工(gong)流程是:施(shi)工(gong)準備→測(ce)量(liang)放線→開(kai)挖溝槽→基底處理→下管→穩(wen)管接口→檢查與砌筑→水試(shi)驗(yan)→回填土。其中下管及其前(qian)面的項目,施(shi)工(gong)要求與室外給水管基本相同(tong)。


3. 室外(wai)排水管道的管口(kou)與抹帶

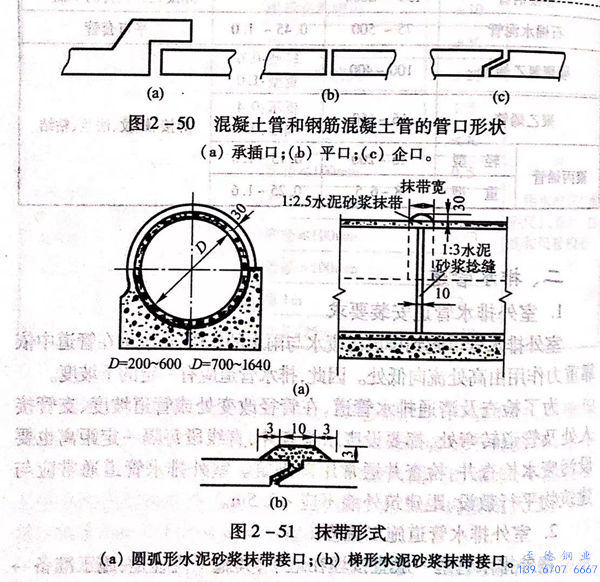

  室外排水管道(dao)的(de)管材,主(zhu)要(yao)有(you)缸(gang)瓦管、混(hun)凝土(tu)管和(he)鋼筋混(hun)凝土(tu)管。混(hun)凝土(tu)管和(he)鋼筋混(hun)凝土(tu)管的(de)管口形狀,主(zhu)要(yao)有(you)承插口、平口和(he)企口三種(zhong),如圖2-50所(suo)示(shi)。其接(jie)口用水泥(ni)砂漿(jiang)抹(mo)帶接(jie)口,常見的(de)抹(mo)帶形式(shi)有(you)圓(yuan)弧形和(he)梯形兩種(zhong),如圖2-51所(suo)示(shi)。




 特別提醒:室外排水管施工完畢,要按(an)規定(ding)做閉水試驗。試驗時(shi)按(an)規定(ding)施加(jia)一定(ding)的(de)壓力,觀察(cha)接口處(chu)及整個管道滲水情況,如有異常(chang)按(an)規定(ding)處(chu)理。
