①. 卸料(liao)口在反應器(qi)正下方時(shi),反應器(qi)安裝高(gao)度應能使催(cui)化(hua)劑的(de)運輸(shu)車輛進入(ru)反應器(qi)下方,且凈(jing)空高(gao)度不宜小于3m。


②. 卸料口伸出反應(ying)器底座外,且(qie)允許催化(hua)劑(ji)就地卸出時(shi),卸料口的凈空高(gao)度不宜低于(yu)1.2m。


③. 如廢催化劑結塊(kuai)需要處理,安裝高度(du)應滿足廢催化劑的粉碎、過篩(shai)和操作的要求。

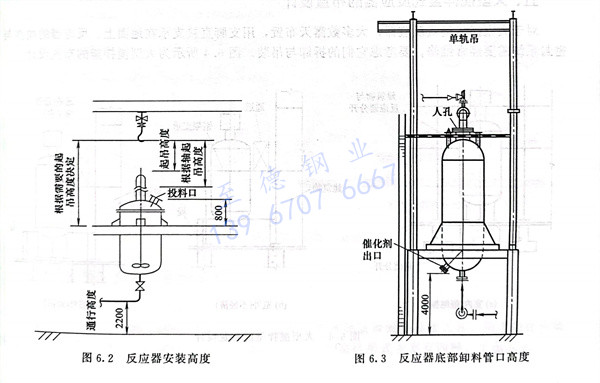

④. 反應器安裝(zhuang)高度(圖6.2)還(huan)需考(kao)慮以下因素。


   a. 反應器進、出時對(dui)建(jian)筑物(wu)高(gao)度的要(yao)求。


   b. 在攪拌(ban)器正上方(fang)裝單(dan)軌吊時,電動機和攪拌(ban)軸的起(qi)吊高度。


   c. 反(fan)應器頂部(bu)物(wu)料的投(tou)入高(gao)度和人孔(kong)高(gao)度離(li)平臺最(zui)好(hao)為(wei)800mm左右(you),若(ruo)人孔(kong)在(zai)反(fan)應器側面,則人孔(kong)中心線距平臺面最(zui)佳距離(li)為(wei)900mm,最(zui)小(xiao)為(wei)450mm。


   d. 從(cong)反應器(qi)底接出的管子應不妨礙人員(yuan)通(tong)行。


   e. 液(ye)面計的位(wei)置必須(xu)考(kao)慮梁的位(wei)置。


   f. 當振動卸料器用螺(luo)栓固定在(zai)反應(ying)器底部卸料管口上時(shi),卸料管口至地坪的(de)高度應(ying)為4m,見圖6.3。
