①. 電伴(ban)熱系統安裝(zhuang)前,被伴(ban)熱管道(dao)必須(xu)全(quan)部(bu)施工完畢(bi),并經(jing)水壓試驗、氣密試驗檢(jian)查(cha)合(he)格(ge)。
②. 安裝(zhuang)時,應先(xian)按照電伴熱系統圖逐(zhu)一核(he)對管道編號(hao)、管道規(gui)格、工藝條(tiao)件、電伴熱參數及規(gui)格型號(hao)、電氣設備和控制設備規(gui)格型號(hao)等,確認無誤后才能(neng)安裝(zhuang)。
③. 電(dian)(dian)伴熱(re)帶(dai)或電(dian)(dian)纜(lan)線有良好的柔性,但不得硬(ying)折,需要彎(wan)曲(qu)時,其(qi)曲(qu)率半(ban)徑不得小(xiao)于電(dian)(dian)熱(re)電(dian)(dian)纜(lan)外徑或自限性電(dian)(dian)熱(re)帶(dai)厚度的6倍。
④. 電伴熱(re)帶(dai)(dai)或(huo)電纜應與被伴熱(re)管道(dao)(dao)或(huo)設備貼緊、并用(yong)扎帶(dai)(dai)固定;對(dui)于非金屬管道(dao)(dao),應在(zai)管外壁與伴熱(re)帶(dai)(dai)之間夾一金屬片(鋁(lv)箔),以提高傳熱(re)效果(guo)。

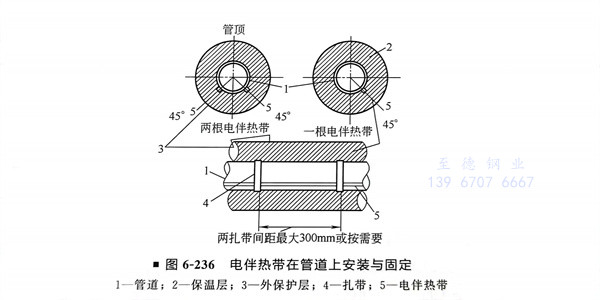

⑤. 電(dian)伴熱(re)(re)帶(dai)和(he)電(dian)熱(re)(re)電(dian)纜的(de)安裝(zhuang)如圖6-236所(suo)示。一般在管道的(de)側下(xia)方,當遇(yu)法(fa)蘭時(shi),由(you)于法(fa)蘭處易發生(sheng)泄(xie)漏,應避開(kai)其(qi)正下(xia)方;當設置(zhi)(zhi)多根(gen)電(dian)熱(re)(re)帶(dai)時(shi),按90°分布(bu)或等距(ju)離布(bu)置(zhi)(zhi),每隔300~600mm應有扎(zha)帶(dai),扎(zha)帶(dai)材料(liao)應根(gen)據(ju)管道溫(wen)度選(xuan)用。
⑥. 電伴熱(re)系(xi)統安裝完畢(bi)后,必(bi)須逐(zhu)個回路進(jin)行(xing)(xing)電氣測試,合格后再進(jin)行(xing)(xing)通電試驗(yan),檢查發現情(qing)況應進(jin)行(xing)(xing)處理,正(zheng)常后方可進(jin)行(xing)(xing)保溫(wen)。
⑦. 電熱電纜是制造廠根據(ju)用(yong)戶的有關條件專(zhuan)門制作(zuo)的,因此不(bu)(bu)能互(hu)相串(chuan)用(yong);安裝時不(bu)(bu)得重疊、交叉和搭接(jie),不(bu)(bu)得剪斷(duan)。
電熱電纜的(de)接(jie)(jie)頭處附近80mm左右不得彎曲(qu)并在接(jie)(jie)頭兩側應有扎帶(dai)。
