一、布置(zhi)室外給水(shui)管道


a. 總體(ti)要求


  室(shi)外(wai)給水管道布置的要(yao)旨,是滿足用戶對水量(liang)和水壓的要(yao)求(qiu),盡可能縮短管線(xian)長度,減少(shao)土(tu)方量(liang),方便維(wei)修。


 b. 其他要(yao)求


   1. 小區內的給水管道通常要求與建筑物平行,進入用戶前應設閥門井。

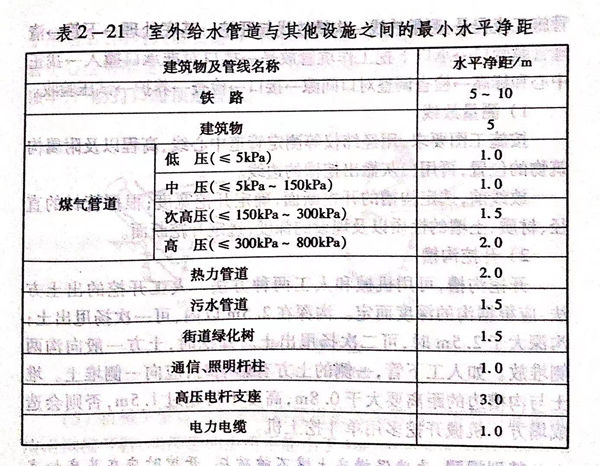

   2. 室外給水管道(dao)與建筑物及其他管道(dao)間(jian)的距離(li)應符合表(biao)2-21的要求。


表 21.jpg


   3. 配水(shui)干管每隔400m~600m應設置一個閥門(men)。


   4. 干管(guan)的位置應盡(jin)可能布(bu)置在兩側都有大用戶的道路上,以減少配水支(zhi)管(guan)的數量(liang)。


   5. 在管道(dao)的隆起點及倒(dao)虹管的上下游處,要設(she)進氣(qi)閥(fa)(fa)和(he)排(pai)氣(qi)閥(fa)(fa),管道(dao)的最低(di)點要設(she)泄水管和(he)泄水閥(fa)(fa)。


二、室(shi)外給水管道敷(fu)設(she)的要求


a. 加裝套管保護


  管道穿(chuan)過(guo)公路(lu)及鐵(tie)路(lu)時,應(ying)加裝套管保護。


b. 埋(mai)地敷設


  室外給(gei)水道(dao)采用埋地敷設(she)。管(guan)道(dao)埋地的(de)深(shen)(shen)度(du)(du),應根據外部(bu)載荷、管(guan)材強(qiang)度(du)(du)、管(guan)道(dao)布置(zhi)情況(kuang),以(yi)(yi)及(ji)土質地基等因素確定。金(jin)屬(shu)管(guan)道(dao)覆(fu)土深(shen)(shen)度(du)(du)通常≥0.7m,非金(jin)屬(shu)管(guan)道(dao)的(de)覆(fu)土深(shen)(shen)度(du)(du)通常為1.0m~1.2m,冰凍地區管(guan)道(dao)埋設(she)的(de)深(shen)(shen)度(du)(du)應在冰凍線(xian)以(yi)(yi)下。


三(san)、室外直埋(mai)給水鑄鐵(tie)管


 民用建筑的室外給水管(guan)道都采用埋地敷設。其直(zhi)埋給水鑄鐵管(guan)施工流程是:測量放線(xian)→溝槽放線(xian)與開挖(wa)→基底(di)處理→下管(guan)→清理管(guan)膛(tang)管(guan)口(kou)→承口(kou)下挖(wa)工作坑管(guan)放平→插(cha)口(kou)對(dui)準承口(kou)撞入(ru)→找正中心和標高→檢(jian)查調整對(dui)口(kou)間隙→接口(kou)→檢(jian)查→養護→試壓驗收。


a. 測量放線


  按施工圖要求,用(yong)經緯儀等測定管道中心線、高程(cheng)以及附屬構筑物的(de)位置,再用(yong)白灰撒出挖(wa)槽的(de)邊線。


  放線(xian)前,選(xuan)定溝槽的開挖(wa)(wa)斷面,確定開挖(wa)(wa)寬(kuan)度(du)(du);根據(ju)管材的直徑、材質(zhi)、土壤的性質(zhi)以及(ji)埋(mai)設的深度(du)(du),選(xuan)定開挖(wa)(wa)斷面。


b. 開挖溝槽


  開挖(wa)(wa)(wa)溝(gou)槽,可(ke)用機(ji)械和(he)人工兩種方(fang)法(fa)。人工開挖(wa)(wa)(wa)的出土(tu)(tu)(tu)方(fang)法(fa),應(ying)根(gen)據溝(gou)的深度(du)而(er)定。溝(gou)深在2.5m以(yi)內,可(ke)一次揚(yang)甩出土(tu)(tu)(tu);溝(gou)深大于(yu)2.5m時,可(ke)二次揚(yang)甩出土(tu)(tu)(tu)。開挖(wa)(wa)(wa)時,土(tu)(tu)(tu)方(fang)一般向(xiang)溝(gou)兩側(ce)堆放。如人工下管,一側(ce)的土(tu)(tu)(tu)方(fang)有影響(xiang)時,應(ying)向(xiang)一側(ce)堆土(tu)(tu)(tu)。堆土(tu)(tu)(tu)與溝(gou)槽邊的距(ju)離要大于(yu)0.8m,高(gao)度(du)不得超過1.5m,否則會造成塌(ta)方(fang)。機(ji)械開挖(wa)(wa)(wa)多用單斗(dou)挖(wa)(wa)(wa)土(tu)(tu)(tu)機(ji)。


  特別提醒:為確保(bao)槽底土壤不(bu)被破壞,開挖(wa)時應(ying)在(zai)基(ji)底標(biao)高以上留(liu)出30cm左(zuo)右的(de)一(yi)層不(bu)挖(wa),留(liu)待(dai)人工清(qing)挖(wa)。


c. 基底處理


  溝底(di)(di)應是(shi)(shi)自然(ran)土層(ceng),若是(shi)(shi)松土或(huo)礫(li)石,應處理基底(di)(di),防止管道發生不均勻下沉(chen)。處理基底(di)(di)應以施(shi)工(gong)圖的規定(ding)為準(zhun)。


d. 下管


   1. 下管前,復測三通、閥門、消(xiao)防栓的位置(zhi),以及排(pai)尺(chi)定位的工(gong)作(zuo)坑位,尺(chi)寸如不合適,應調整(zheng),并清除槽底雜物。



  2. 下管時,應(ying)從兩個檢查井的(de)一端開始,若是承(cheng)插管,應(ying)使承(cheng)口在(zai)前(qian),不要碰傷管道(dao)的(de)防腐層。


  3. 下管(guan)方法有人工和機械(xie)兩(liang)種,根據(ju)管(guan)材、管(guan)徑、溝槽及施(shi)工現場等(deng)條件(jian)來(lai)選擇(ze)。

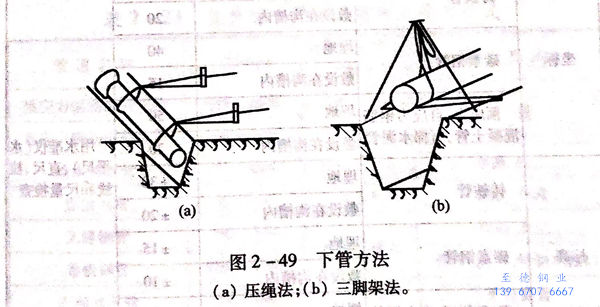

  4. 人工下管(guan)(guan)(guan)(guan)有壓繩法和(he)三腳架法,如(ru)圖2-49所示。它所用的(de)大繩應(ying)堅固無斷股,吊(diao)裝時(shi)要(yao)統一指揮,動作要(yao)協(xie)調一致。管(guan)(guan)(guan)(guan)子吊(diao)起后,溝(gou)內(nei)人員(yuan)要(yao)避開,而且必(bi)須戴安全帽(mao)。下第一根管(guan)(guan)(guan)(guan)時(shi),管(guan)(guan)(guan)(guan)中心(xin)應(ying)對準定(ding)位中心(xin)線,找(zhao)準管(guan)(guan)(guan)(guan)底標(biao)高,管(guan)(guan)(guan)(guan)的(de)末端應(ying)釘(ding)點(dian)樁(zhuang)擋住頂牢,嚴防打口時(shi)頂走管(guan)(guan)(guan)(guan)道。



  5. 機(ji)械下(xia)管(guan)(guan)是用起重(zhong)機(ji)將管(guan)(guan)道放(fang)入溝(gou)槽內(nei)。下(xia)管(guan)(guan)時起重(zhong)機(ji)應沿(yan)溝(gou)槽開(kai)行,與溝(gou)邊的距離不能小于(yu)1m。


e. 穩(wen)管接口


 按設計高程和位置,將管(guan)(guan)子安放在地基(ji)(ji)或基(ji)(ji)礎上,叫做穩管(guan)(guan)。


   1. 穩管(guan)前,應將(jiang)管(guan)口(kou)內(nei)外洗刷干凈(jing)。穩管(guan)時,將(jiang)承插管(guan)的(de)(de)插口(kou)撞人承口(kou)內(nei),對(dui)口(kou)四周的(de)(de)間隙要均勻一致,間隙的(de)(de)大小應符合(he)規定。


   2. 用套(tao)環(huan)接(jie)口時,穩(wen)好一根管子再(zai)安裝一個(ge)套(tao)環(huan)。用承(cheng)插(cha)接(jie)口時,穩(wen)好第一節(jie)(jie)管子后(hou),要在承(cheng)口下墊滿(man)灰漿,再(zai)將第二節(jie)(jie)管子插(cha)入(ru),將擠入(ru)管內的灰漿從(cong)里口抹平。


   3. 室外給水管道的(de)管材(cai),通常用鑄鐵管、鋼(gang)管石棉水泥管、預(yu)應力鋼(gang)筋(jin)混凝土及(ji)自應力鋼(gang)筋(jin)混凝土管等。管道接口的(de)具體(ti)方法見相關(guan)內容(rong)。


   4. 給水管道安裝完畢,按規定(ding)試(shi)壓(ya)。

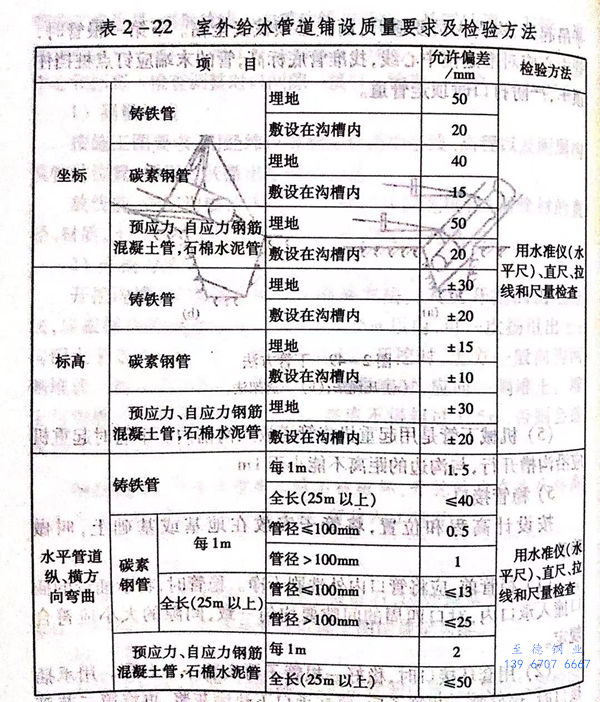

  5. 鑄鐵管道的(de)鋪設質量應(ying)符合表2-22的(de)規定。


表 22.jpg


f. 回填土


  管(guan)(guan)道驗(yan)收合格,要及(ji)時(shi)(shi)(shi)回填(tian)(tian)土(tu),切忌(ji)晾溝(gou)。回填(tian)(tian)土(tu)時(shi)(shi)(shi),應確保(bao)管(guan)(guan)道和(he)構筑物(wu)的安全,管(guan)(guan)道不(bu)(bu)移位,接口及(ji)防腐(fu)層(ceng)不(bu)(bu)被破壞,土(tu)中(zhong)不(bu)(bu)得有磚頭、石(shi)塊及(ji)凍土(tu)硬塊。要從溝(gou)槽兩側同時(shi)(shi)(shi)填(tian)(tian)土(tu),不(bu)(bu)能將土(tu)直接砸在(zai)接口抹帶及(ji)防腐(fu)層(ceng)上(shang)。管(guan)(guan)頂以上(shang)5cm內要用(yong)人工(gong)夯(hang)填(tian)(tian),覆土(tu)在(zai)1.5m以上(shang)時(shi)(shi)(shi)才能用(yong)機械碾壓(ya)。


  給水管道使用(yong)前,應按規定沖洗消毒,一般用(yong)漂白粉溶液消毒。


四、室外給水管道(dao)選材與接口

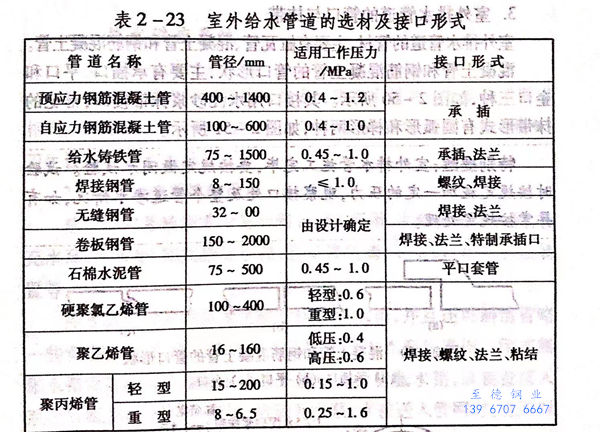

  室外給(gei)水管道選材(cai)與接口形(xing)式,如(ru)表2-23所列。


表 23.jpg
