給水(shui)(shui)管(guan)道必須采用(yong)(yong)與管(guan)材相適(shi)應的管(guan)件。生活(huo)給水(shui)(shui)系統材料必須達(da)到飲用(yong)(yong)水(shui)(shui)衛生標準。室內給水(shui)(shui)管(guan)材及(ji)連接方(fang)式(shi),如(ru)表(biao)2-13所列(lie)。

室內給(gei)水管道施工工藝流程(cheng):
施工準備→埋(mai)地(di)管安裝→平管安裝→立管安裝→支管安裝、管試水壓(ya)試驗→管道消毒沖洗→竣工驗收(shou)
一、施工(gong)安裝(zhuang)要求
1. 埋地管安裝(zhuang)

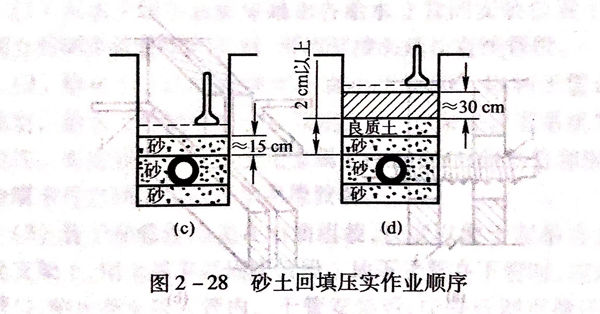

a. 室內地坪±0.000以下的(de)管(guan)道敷設(she)應(ying)分兩段進行(xing)(xing)。先(xian)進行(xing)(xing)地坪±0.000以下至基礎(chu)外墻段的(de)鋪(pu)設(she);待土(tu)(tu)建結束后,再進行(xing)(xing)戶(hu)外連(lian)結管(guan)的(de)鋪(pu)設(she)。鋪(pu)設(she)管(guan)道的(de)溝底應(ying)平整(zheng),不(bu)得有突出的(de)尖(jian)硬物體,溝底應(ying)鋪(pu)100mm厚的(de)砂墊層。埋地管(guan)回填(tian)時,先(xian)用砂土(tu)(tu)或顆粒不(bu)大于12mm的(de)土(tu)(tu)壤回填(tian)至管(guan)頂(ding)上側300mm處(chu),以夯(hang)實后方可回填(tian)原土(tu)(tu),其埋深不(bu)宜小(xiao)于300mm,如圖2-28所示。

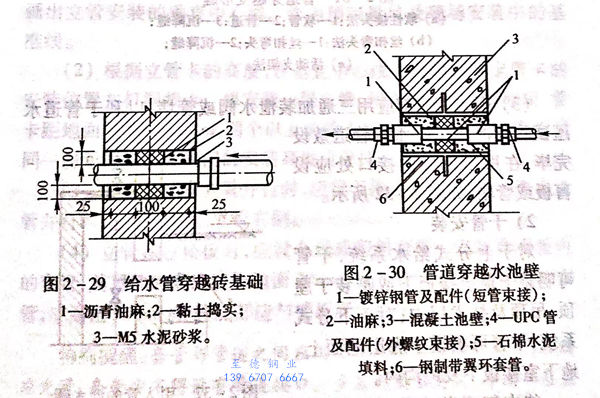

b. 引(yin)入管(guan)在穿(chuan)越基礎預(yu)留時,應(ying)留基礎沉(chen)降量≥100mm,如圖(tu)(tu)2-29所(suo)(suo)示。引(yin)入管(guan)穿(chuan)越地下室、地下水池池壁時,應(ying)設(she)防水套(tao)管(guan),對(dui)于有均勻沉(chen)降及(ji)(ji)受振動的墻體,應(ying)設(she)柔性防水套(tao)管(guan),如圖(tu)(tu)2-30所(suo)(suo)示。給水管(guan)道不宜穿(chuan)越建筑(zhu)物的伸縮縫、沉(chen)降縫,若管(guan)道必須穿(chuan)越時,應(ying)采用(yong)軟(ruan)性接(jie)頭法、絲扣彎頭法及(ji)(ji)活動支架(jia)法,如圖(tu)(tu)2-31所(suo)(suo)示。

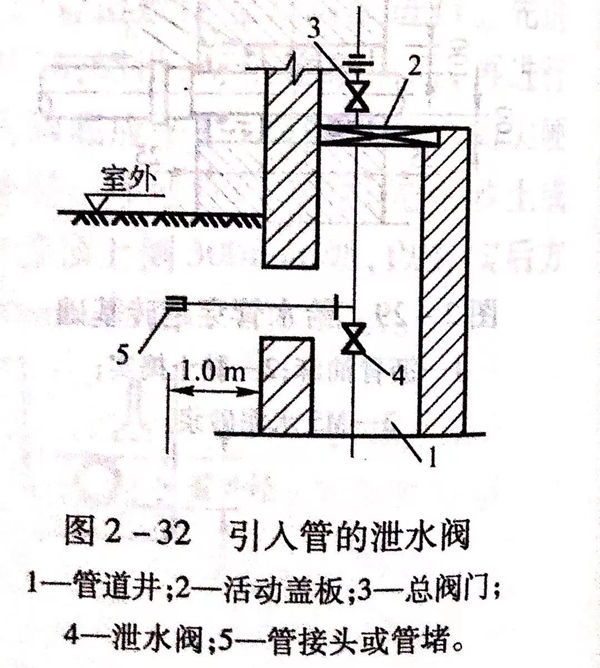

c. 引入管(guan)(guan)底部應(ying)用(yong)三通加裝泄水閥(fa)或管(guan)(guan)堵,以利于(yu)管(guan)(guan)道水壓試驗及沖(chong)洗時排水。管(guan)(guan)道敷設完畢,在甩出地面(mian)的接口處(chu)應(ying)設盲板或管(guan)(guan)堵,如圖2-32所示。

2. 干(gan)管安裝
對于(yu)(yu)上(shang)(shang)分式給(gei)水系統(tong),干(gan)管可(ke)明裝于(yu)(yu)頂層(ceng)(ceng)樓板(ban)下或暗裝于(yu)(yu)屋(wu)頂、吊頂及技術層(ceng)(ceng)內;對于(yu)(yu)下分式系統(tong),干(gan)管可(ke)敷設(she)于(yu)(yu)底層(ceng)(ceng)地(di)(di)面(mian)上(shang)(shang)、地(di)(di)下室樓板(ban)下及地(di)(di)溝內。
待(dai)支架安(an)裝完畢(bi),即可進行干(gan)管安(an)裝。
a. 給水(shui)十(shi)管(guan)安裝(zhuang)前應畫出各(ge)給水(shui)立管(guan)的安裝(zhuang)位置(zhi)十(shi)字線。當兩立管(guan)間(jian)干(gan)管(guan)管(guan)段(duan)(duan)較長(chang)時(shi),可用管(guan)接頭延長(chang)直線管(guan)段(duan)(duan)。
b. 給(gei)水干管(guan)(guan)(guan)的(de)安裝(zhuang)坡度(du)不宜小于(yu)0.003,以利于(yu)管(guan)(guan)(guan)道(dao)沖洗(xi)及放空。給(gei)水干管(guan)(guan)(guan)的(de)中部應設固定(ding)支架,以保證管(guan)(guan)(guan)道(dao)系統的(de)整體穩定(ding)性。每(mei)安裝(zhuang)一(yi)段干管(guan)(guan)(guan)應用(yong)金(jin)屬(shu)(shu)卡件固定(ding),對(dui)塑料管(guan)(guan)(guan)和銅管(guan)(guan)(guan),其與金(jin)屬(shu)(shu)卡件之(zhi)間應墊塑料帶可橡膠墊。
c. 管子和管件可先在(zai)(zai)地面(mian)組裝,度(du)以便于起(qi)吊(diao)為宜。起(qi)吊(diao)至支架上,用(yong)金屬卡具(ju)固定管段。地下干管在(zai)(zai)下管時,應(ying)封堵分支管口,防(fang)止泥水落入(ru)管內。干管安裝后,應(ying)進(jin)行調(diao)直撥正,用(yong)水平(ping)尺在(zai)(zai)管段上復核,防(fang)止局部管段出現(xian)“塌腰”或(huo)“拱起(qi)”的現(xian)象(xiang)。
3. 立管安裝
給水立管(guan)可分(fen)為明(ming)裝(zhuang)(zhuang)和安裝(zhuang)(zhuang)于(yu)管(guan)道(dao)豎井或墻槽內的暗裝(zhuang)(zhuang)。
a. 根據地下給(gei)水(shui)干(gan)管各立管甩頭位置,應配合(he)土建施(shi)工,按設計要求及(ji)時準(zhun)確地逐(zhu)層(ceng)預(yu)留孔洞或埋(mai)設套管。施(shi)工中(zhong)不得在(zai)(zai)鋼筋混凝(ning)土樓板上鑿洞。自頂層(ceng)向(xiang)底層(ceng)吊線(xian)墜,并在(zai)(zai)墻面彈畫(hua)出立管安裝的垂(chui)直中(zhong)心線(xian)。作(zuo)為預(yu)制量尺及(ji)現場(chang)安裝中(zhong)的基準(zhun)線(xian)。
b. 根據(ju)立管(guan)(guan)卡(ka)的(de)高度,在垂(chui)直中(zhong)心(xin)線上(shang)畫(hua)橫線確定(ding)管(guan)(guan)卡(ka)的(de)安裝(zhuang)位置(zhi)并打洞栽(zai)卡(ka)。每安裝(zhuang)一(yi)層立管(guan)(guan),用立管(guan)(guan)卡(ka)件予以(yi)固定(ding),管(guan)(guan)卡(ka)距地面1.5m~1.8m,兩(liang)個以(yi)上(shang)的(de)管(guan)(guan)卡(ka)應(ying)均(jun)勻安裝(zhuang),成排管(guan)(guan)道或同(tong)一(yi)房間的(de)管(guan)(guan)卡(ka)和閥門的(de)安裝(zhuang)高度應(ying)保(bao)持一(yi)致。
c. 給水(shui)與(yu)(yu)排水(shui)立(li)(li)(li)管并(bing)行時(shi),應置于(yu)排水(shui)立(li)(li)(li)管外(wai)側(ce);與(yu)(yu)熱水(shui)立(li)(li)(li)管并(bing)行時(shi),應置于(yu)熱水(shui)立(li)(li)(li)管右側(ce)。
d. 立管(guan)穿過樓板時(shi),應(ying)設金屬或塑料套管(guan)。安(an)裝(zhuang)(zhuang)在(zai)樓板內的套管(guan),其頂部應(ying)高出裝(zhuang)(zhuang)飾地面20mm;安(an)裝(zhuang)(zhuang)在(zai)廚(chu)房及衛生(sheng)間的套管(guan),應(ying)高出50mm,套管(guan)底部應(ying)與樓板底面相平。
特(te)別提醒:套管(guan)與管(guan)道之間應(ying)用防水油膏或石棉繩填實,端面應(ying)光滑(hua),套管(guan)內不得設有管(guan)道接(jie)口。多層(ceng)(ceng)或高(gao)層(ceng)(ceng)建筑,每隔一層(ceng)(ceng)應(ying)在(zai)立(li)管(guan)上(shang)安(an)裝一個(ge)活接(jie)頭。
4. 支管安裝
a. 給水(shui)支管安(an)裝(zhuang)一般先施工到(dao)衛(wei)生(sheng)(sheng)器(qi)(qi)具(ju)(ju)的(de)進水(shui)閥處,支管與衛(wei)生(sheng)(sheng)器(qi)(qi)具(ju)(ju)的(de)連接,應在衛(wei)生(sheng)(sheng)器(qi)(qi)具(ju)(ju)安(an)裝(zhuang)后進行。
b. 連接(jie)數(shu)個衛生器具的給(gei)水橫支(zhi)管,可用比量法進行(xing)下(xia)料預制,按相(xiang)應的接(jie)口工(gong)藝(yi)標準,組裝成(cheng)整體(ti)橫支(zhi)管。
c. 支管(guan)(guan)應(ying)以不小于(yu)0.002的坡度坡向立管(guan)(guan),以便維(wei)修時(shi)放水。支管(guan)(guan)安裝完畢,應(ying)檢(jian)查支架和管(guan)(guan)道接口,清理殘余填料、粘結劑,并及時(shi)用堵頭(tou)或管(guan)(guan)帽將各(ge)管(guan)(guan)口封堵。
二、常見(jian)質量缺(que)陷及預防措施(shi)
1. 塑料管粘接接口破裂導致漏水或(huo)斷裂。
預防措施:管(guan)(guan)口(kou)(kou)承(cheng)口(kou)(kou)原有不明顯裂縫,未認(ren)真檢(jian)查剔(ti)除,插(cha)人后裂紋加(jia)(jia)深加(jia)(jia)寬,所以,安裝前(qian)必須逐根檢(jian)查管(guan)(guan)子(zi)質(zhi)量(liang)。操作時(shi),應(ying)采用干(gan)布蘸(zhan)清(qing)潔劑將(jiang)承(cheng)插(cha)口(kou)(kou)處的油(you)污(wu)擦凈(jing)。嚴禁將(jiang)塑(su)料管(guan)(guan)鋪設在凍土(tu)或未經處理的松土(tu)上,回(hui)填(tian)土(tu)時(shi)嚴格(ge)按塑(su)料管(guan)(guan)回(hui)填(tian)土(tu)工藝標準(zhun)施工,防止損壞管(guan)(guan)路。
2. 塑料(liao)管熔(rong)熱操作中,管內徑收縮或過大,對接中形成“假接”造成管口滲(shen)漏。
預防措施:熱熔(rong)操(cao)作(zuo)時,可提前將承口從模(mo)芯上取下(xia),保證(zheng)承口有足夠的回縮。應嚴(yan)格按熔(rong)接(jie)工藝參(can)數操(cao)作(zuo),不得(de)隨意調節熔(rong)接(jie)壓力。當(dang)熔(rong)接(jie)口尚未完全冷卻時,嚴(yan)禁(jin)移動管口或(huo)施加外力。
3. 塑料管粘接時膠黏(nian)劑外淌影響接頭外觀質量。
預防措(cuo)施:膠黏(nian)劑應(ying)均勻涂(tu)(tu)抹,先涂(tu)(tu)承口(kou)內,后涂(tu)(tu)插口(kou)外,不得過量,操作完(wan)畢,應(ying)使用(yong)凈(jing)布將溢出的膠黏(nian)劑擦拭干凈(jing)。
三、安(an)全操作(zuo)規程
1. 施(shi)工現場應保持(chi)整潔,材料設(she)備及廢料應按指(zhi)定(ding)地點堆放,施(shi)工人員應按指(zhi)定(ding)道(dao)路行走,不能(neng)從(cong)起(qi)吊設(she)備下方(fang)等危險地區通行。
2. 地下(xia)給水(shui)管道為鑄鐵管時,剁管應(ying)注意飛削傷(shang)人,下(xia)管時使用繩索應(ying)牢固,以(yi)防傷(shang)人。
3. 使用電(dian)動套(tao)絲(si)機(ji)套(tao)螺紋時,機(ji)具應具有(you)良好絕緣裝置,防(fang)止發生觸(chu)電(dian)事故。
4. 登高作業時(shi),應做(zuo)好監護工作,設人扶梯、凳,并(bing)戴好安全帽(mao),不允許向(xiang)(xiang)上或向(xiang)(xiang)下拋丟(diu)工具等物品,只準用(yong)繩向(xiang)(xiang)上吊或向(xiang)(xiang)下系。
